Ragam

Kejar Target PSN 2026, Hutama Karya dan Kejagung Akselerasi Lahan Tol di Sumsel

Percepatan pembebasan lahan tol Sumsel digenjot, target PSN dikejar hingga 2026 lewat sinergi lintas instansi.

Kejar Target PSN 2026, Hutama Karya dan Kejagung Akselerasi Lahan Tol di Sumsel
Percepatan pembebasan lahan tol Sumsel digenjot, target PSN dikejar hingga 2026 lewat sinergi lintas instansi.

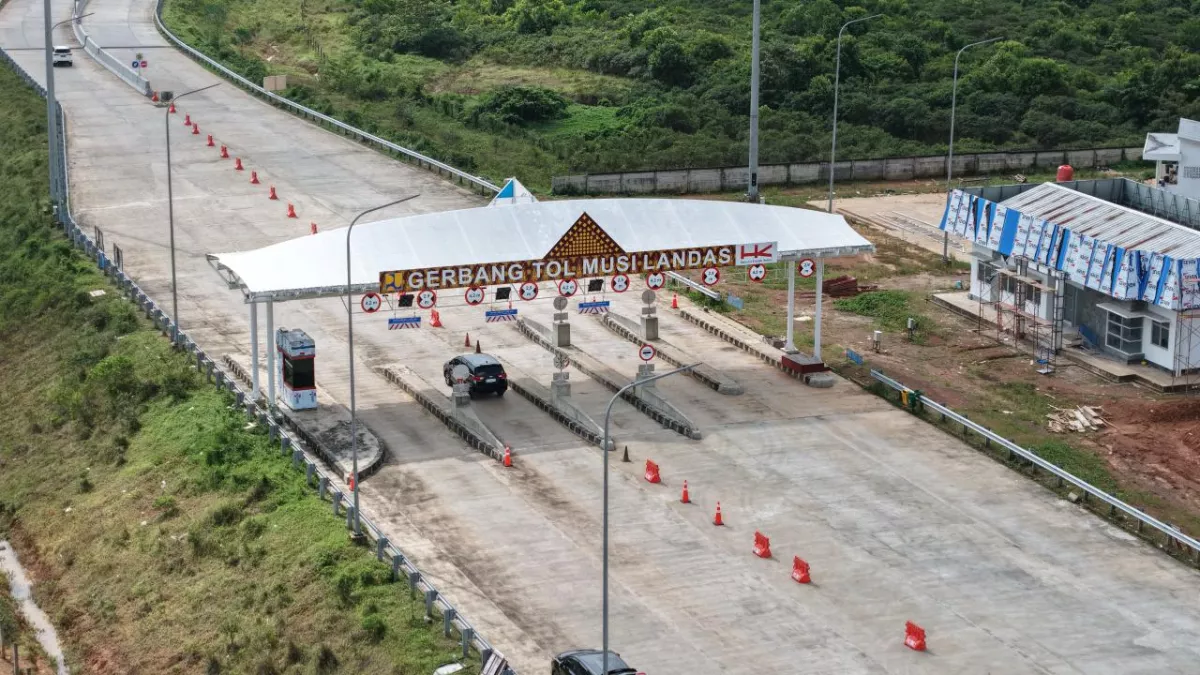

fin.co.id - Pasar proyek infrastruktur nasional kembali memanas. Percepatan pembebasan lahan jalan tol di Sumatra Selatan kini masuk fase krusial setelah berbagai pihak turun tangan langsung dalam rapat koordinasi besar yang digelar pada Rabu (6/5). Di tengah tekanan target Proyek Strategis Nasional (PSN), semua pemangku kepentingan bergerak cepat agar proyek tidak tersendat di fase lahan.

PT Hutama Karya (Persero) bersama Kejaksaan Agung Republik Indonesia, pemerintah daerah, hingga kementerian terkait duduk satu meja untuk mempercepat proses yang selama ini menjadi salah satu tantangan terbesar dalam pembangunan jalan tol di Indonesia: pembebasan tanah.

Sinergi Lintas Instansi, Akselerasi Jadi Fokus Utama

Rapat koordinasi ini melibatkan banyak pihak strategis, mulai dari Kejaksaan Agung RI, jajaran Kejaksaan Tinggi dan Kejaksaan Negeri setempat, hingga beberapa kementerian penting seperti Kementerian Agraria dan Tata Ruang/Badan Pertanahan Nasional (ATR/BPN), Kementerian Koordinator Infrastruktur dan Pembangunan Wilayah, serta Kementerian Pekerjaan Umum.

Tidak hanya itu, Pemerintah Provinsi Sumatra Selatan juga ikut terlibat aktif dalam pembahasan percepatan ini. Kolaborasi lintas sektor ini menjadi sinyal kuat bahwa proyek jalan tol di Sumsel tidak boleh lagi berjalan lambat.

Fokus utama rapat tersebut adalah mempercepat pembebasan lahan untuk tiga ruas strategis, yaitu:

  • Ruas Palembang–Betung
  • Ruas Betung–Tempino–Jambi
  • Rencana Ruas Pematang Panggang–Kayu Agung Seksi Akses Mataram Jaya

Ketiga proyek ini menjadi tulang punggung konektivitas baru di Sumatra Selatan yang diharapkan mampu memangkas waktu tempuh logistik dan mobilitas masyarakat.

Tekanan Target 2026, Lahan Jadi Kunci Penentu

Di balik percepatan ini, ada target besar yang tidak bisa ditawar. Pemerintah menargetkan ruas Palembang–Betung dan Betung–Jambi Seksi 1A sudah bisa beroperasi pada akhir 2026. Artinya, waktu penyelesaian semakin sempit dan tekanan di lapangan semakin besar.

Plt Executive Vice President (EVP) Sekretaris Perusahaan Hutama Karya (Persero), Hamdani, menegaskan bahwa pembebasan lahan menjadi faktor paling menentukan dalam mengejar target tersebut.

Ia menyebutkan bahwa untuk bisa mencapai target operasional 2026, proses pengadaan tanah harus selesai paling lambat Juni 2026. Setelah itu, konstruksi harus langsung dikebut mulai Juli 2026 di lokasi yang sudah bebas lahan.

Pernyataan ini menegaskan satu hal: tidak ada lagi ruang untuk keterlambatan.

Progres Konstruksi dan Lahan Masih Berjalan Parale

Meski tekanan tinggi, progres di lapangan menunjukkan perkembangan yang cukup signifikan. Untuk Ruas Palembang–Betung, progres konstruksi sudah mencapai 81,99%, sementara pembebasan lahannya berada di angka 87,45%.

Sementara itu, Ruas Betung–Tempino–Jambi mencatat progres konstruksi 46,14% dengan pembebasan lahan sekitar 61,62%. Angka ini menunjukkan bahwa tantangan utama masih berada pada aspek tanah, bukan lagi pembangunan fisik semata.

Adapun untuk Ruas Pematang Panggang–Kayu Agung Seksi Akses Mataram Jaya, proses masih berada pada tahap awal pembebasan lahan. Artinya, pekerjaan rumah masih cukup panjang dan membutuhkan akselerasi serius.

Kejaksaan dan Pemerintah Turun Tangan, Risiko Dipangkas

Keterlibatan Kejaksaan Agung RI dalam proses ini menjadi sinyal penting bahwa aspek hukum dan pengamanan proyek strategis ikut diperkuat. Kehadiran aparat penegak hukum bertujuan memastikan proses berjalan sesuai aturan, sekaligus meminimalkan potensi hambatan di lapangan.

Selain itu, dukungan dari ATR/BPN serta pemerintah daerah memperkuat percepatan administrasi dan legalitas pengadaan tanah. Dengan begitu, proses yang selama ini sering tersendat bisa dipangkas secara signifikan.

Momentum Infrastruktur Sumatera Kian Panas

Dengan sinergi besar ini, Sumatra Selatan kini berada di titik penting pembangunan infrastruktur nasional. Jalan tol bukan hanya soal konektivitas, tetapi juga soal dorongan ekonomi baru yang bisa membuka pusat pertumbuhan di wilayah Sumatra.

Hamdani menegaskan kembali harapan besar agar seluruh pemangku kepentingan tetap solid dalam mendukung percepatan proyek. Tanpa kolaborasi, target besar PSN akan sulit tercapai tepat waktu.

Kini, semua mata tertuju pada eksekusi di lapangan. Dengan deadline yang semakin dekat menuju 2026, proyek jalan tol Sumsel bukan lagi sekadar pembangunan infrastruktur, tetapi sudah menjadi ajang pembuktian kecepatan eksekusi nasional.
